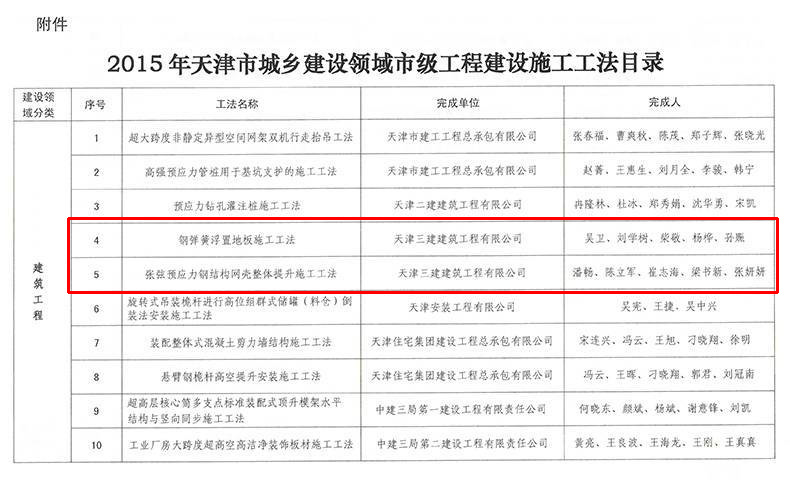

市級工法證書
工法名稱:張弦預應力鋼結構網殼整體提升施工工法
完成單位:天津三建建筑工程有限公司
工法簡介:
天津市中心城區軌道交通綜合控制中心項目因現場場地狹小,網架四周有混凝土結構,不具備用超大噸位吊車安裝的條件,所以采用了在樓面進行鋼網架的拼裝焊接,利用計算機控制液壓整體提升工藝進行鋼網架的提升,高空進行網架下弦拉索張拉施工。本工法具有以下特點:1)本項目弦支網架標高為33.6m,長軸最長為99m,短軸最長約為56m。網架與混凝土柱頂?shù)膹椈汕蛑ёB接固定,網架下弦設有縱橫向的拉索和吊掛層,我公司對多種方案中的安全、質量、進度及經濟等方面進行了綜合分析,確定了“網架整體提升”的施工方案。2)動態模擬分析網架結構在不同工況下的受力特點,研究確定整體提升的提升架個數和位置。3)研究確定預應力網架的整體提升工藝,保證提升過程中在各種工況下網架的變形和內力均滿足設計和規范要求。采用液壓同步提升系統,分二次整體提升到位。第一次提升到適合安裝吊掛層和拉索的高度后停止。第二次提升達到要求高度后,將后補桿件依次安裝就位。4)整體提升過程中的穩定性控制包括液壓穩定性、臨時結構穩定性、網架自身穩定性、空中停留穩定性、提升過程同步等關鍵技術。5)弦支網架預應力拉索張拉過程分級分批進行張拉,張拉分2級,每次同步對稱張拉兩根拉索,先張拉橫向拉索,再張拉縱向拉索。6)安裝完成后,液壓提升系統各吊點同步分級卸壓,使屋面網架提升單元自重轉移至其自身支座,拆除液壓提升系統及臨時措施。
本工法適用于四周有支承點的弦支網架特別是周邊場地狹窄,網架四周有混凝土結構,無法用大型吊車安裝的工程進行高空網架安裝。
